Py­hä­joen ydin­voi­ma­lan pa­pe­ri­so­ta vii­väs­tyy taas – Fen­no­voi­man mukaan ra­ken­ta­mis­lu­pa­pää­tös saattaa siirtyä ensi syksyyn

Yhtiöllä ei ole tietoa riskianalyysista, jota puolustusministeriö hiljattain esitti. "Rakentamisluvan päivitykseen liittyviin lausuntoihin annamme aikanaan omat vastineemme", viestintäjohtaja Sakari Kotola sanoo.

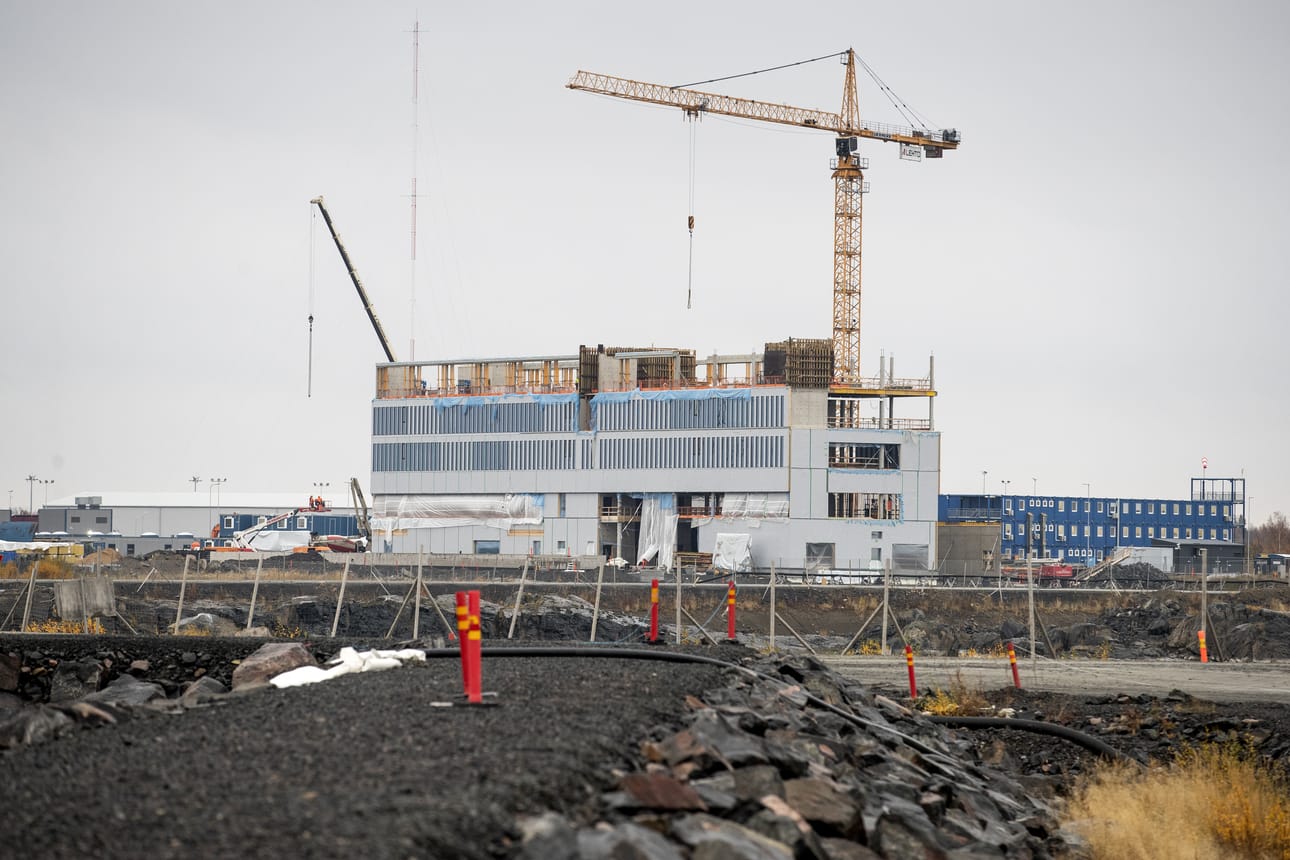

Fennovoiman Pyhäjoen työmaalla on jo ehditty tehdä paljon valmistelevia töitä. Uuden hallintorakennuksen on määrä valmistua ensi kesään mennessä.
Fennovoiman Pyhäjoen työmaalla on jo ehditty tehdä paljon valmistelevia töitä. Uuden hallintorakennuksen on määrä valmistua ensi kesään mennessä.
Kuva: Vesa Joensuu

Fennovoiman viimeaikaisena tavoitteena on ollut saada kaikki Pyhäjoen ydinvoimalan rakentamislupapaperit Säteilyturvakeskuksen (STUK) ruodittaviksi vielä tänä vuonna. Nyt yhtiö arvioi, että viimeiset  aineistoerät ehditään toimittaa STUKille aikaisintaan tammikuussa.

– Viidestätoista aineistopaketista yksitoista on jo toimitettu. Viime aikoina niitä on saatu STUKille useampia. Tahti on tiivistynyt, mutta loppumateriaalien kanssa on ollut pientä viivettä, Fennovoiman projektijohtaja Jouni Takakarhu kertoo.

Tärkeimmät tarinat läheltäsi joka päivä

Kaleva kertoo, mitä Pohjois-Suomessa tapahtuu ja miksi sillä on väliä. Ensimmäiset 2 kk yhteensä 9,90 €

Rajaton lukuoikeus verkkosivuilla ja sovelluksessa Näköislehdet ja arkisto Galleriat, videot ja live-lähetykset Podcastit Päivittäiset uutiset sähköpostiisi Pelit ja koulutukset Tilaajaedut
Ilmoita asiavirheestä
