Fennovoiman pitäisi pian saada Säteilyturvakeskukselta (STUK) lupa alkaa teettää ydinreaktorin paineastian osia Ukrainassa, jottei jopa vuosia kestävä prosessi viivästyttäisi koko Pyhäjoen ydinvoimalahanketta.
Vielä toissa vuoden lopulla Fennovoiman tavoitteena oli, että osien valmistus alkaisi kesällä 2017 ja valmis paineastia olisi Pyhäjoella vuonna 2020. STUKin Fennovoimalta pyytämät lisäselvitykset ovat kuitenkin vielä kesken.
– Nyt tutkimme STUKin pyynnöstä paineastian yhden sauman kestävyyttä. Mahdolliset lisäkoejärjestelyt toteutetaan Venäjällä, ydinvoimalahankkeen projektijohtaja Minna Forsström Fennovoimasta sanoo.

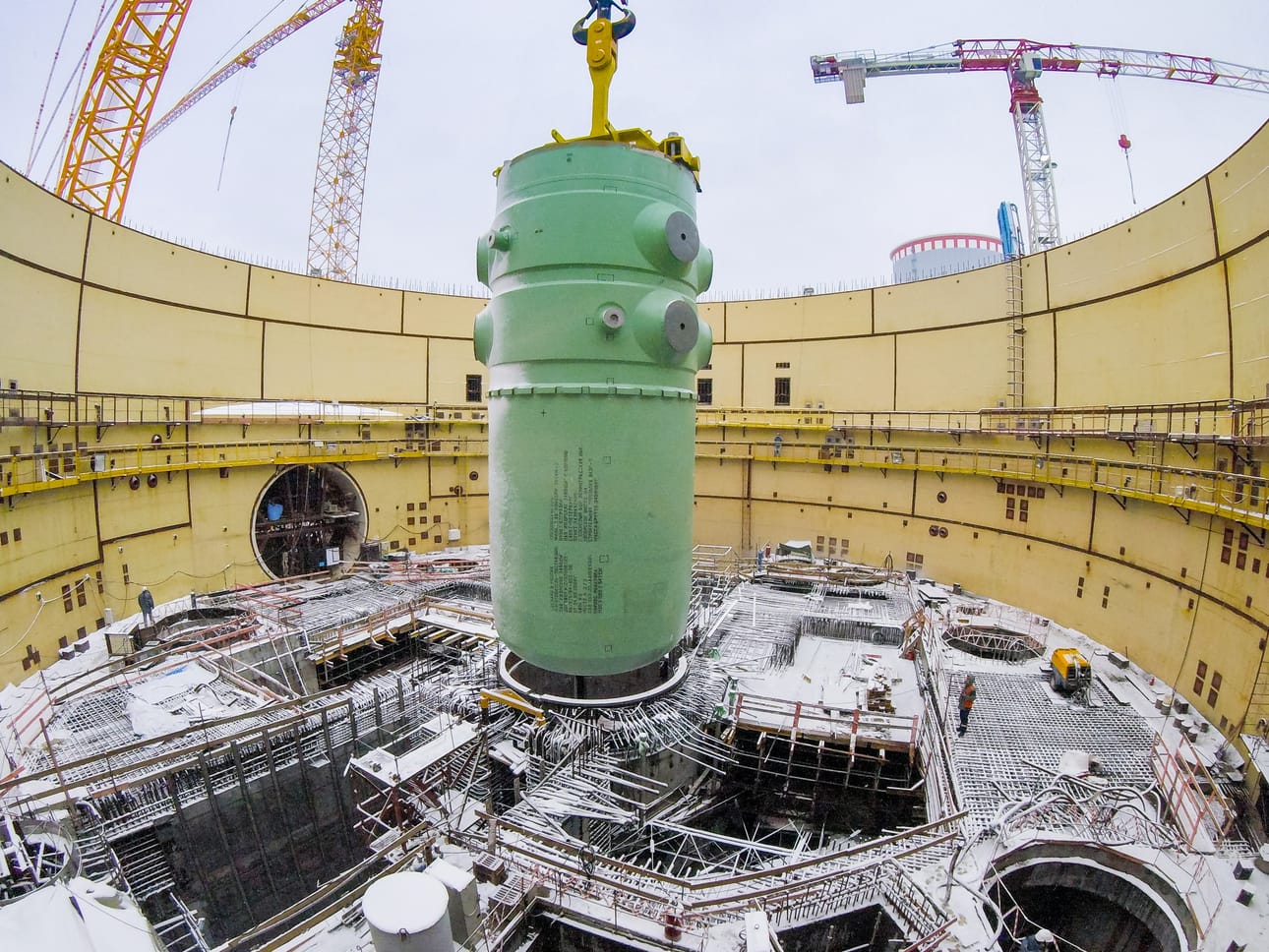

Ydinreaktorin paineastia on ydinvoimalan keskeisin osa, jonka sisälle ydinreaktorin uraanipolttoainesydän asennetaan. Paineastian on kestettävä käytössä 60 vuotta.
Ydinvoimalan keskeisellä osalla alkaa pian olla kiire, koska jo astian takominen kestää noin vuoden.
– Kokonaisuudessaan paineastian valmistaminen kestää lähes neljä vuotta. Jos työtä ei saada alulle tulevana kesänä, niin ilman muuta sillä on suora vaikutus koko ydinvoimalahankkeen aikatauluun, Forsström sanoo.
Paineastian osat on tarkoitus valmistaa Itä-Ukrainassa ja hitsata kokoon Venäjällä.
Paineastia on ydinvoimalan vedenkeitin
Ydinreaktorin paineastian sisälle asennetaan ydinreaktorin uraanipolttoainesydän.
Suuri kannellinen pystysylinteri taotaan osina mustasta teräksestä. Osat kootaan valmiiksi astiaksi hitsaamalla.
Reaktoripaineastian korkeus on noin 11 metriä, halkaisija 4,6 metriä ja massa 323 tonnia.
Lähde: Fennovoima
